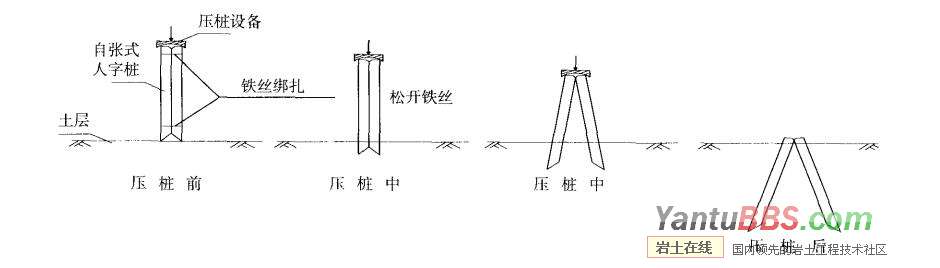

斜桩施工时,桩机下必须铺垫厚钢板(30毫米),桩机履带应完全处在承垫钢板上,以补充地耐力不足及保持桩机稳定;履带桩机前后液压支撑应支于承垫钢板上,防止桩机前后俯仰,减少沉桩时斜率变化。放桩位前,先按斜桩桩顶到地面的距离及斜桩方向,计算样桩提前量,然后再放桩位。 1yu4emye4
斜桩的斜率控制,桩架上设置导向架,并确保桩身与导向架始终处于平行的状态。斜桩施工中,下节桩最为关键,在桩尖入土3~4米之内,应加强斜率监控,若发生垂直度和斜率变化,应及时修正;斜桩接桩时,上、下节桩应在同一轴心线上。桩起吊和插桩时,桩机导杆恢复垂直状态,方能施工。 ;uP:"k
送桩器应具有足够的强度和刚度。送桩刚度宜尽量接近桩身刚度,且应考虑能尽量减小上拨时的阻力;送桩器应与管桩直径相适应,桩帽宜套入桩顶30~40厘米。 #S"nF@
送桩时,送桩过程中,应确保桩锤、送桩器和桩身在同一中心轴线上。送桩后,很容易使桩平面位置产生偏差,尤其是送桩深度超深,桩的偏斜越大。故施工中必须保证“送桩杆”与桩身的纵向轴线保持一致。 zy
}$i?
送桩达到深度后,“送桩杆”不要急于拔出,可先将“送桩杆”拔松动后,待相邻桩入土深度超过拟送桩深度,再可将送桩杆拔出。
