|
|
m"!Q5[ 934@Z(aUH 连载~平潭海峡公铁大桥创新技术03 Vllxv6/_
(本期技术帖) R]3j6\
之前的回顾,王总带我一起了解了,平潭公铁两用大桥的工程概况、项目主要特点及难点、施工总体方案、基础施工技术,新朋友们可以关注国联云公众号,查看往期内容。 ~I;|ipK4m

本期回顾,王总将继续带我一起走进平潭海峡公铁大桥的海洋高塔施工、斜拉桥钢桁梁制架施工让我们马上开始。 /QT>"
五:海洋高塔施工 1)!2D?w

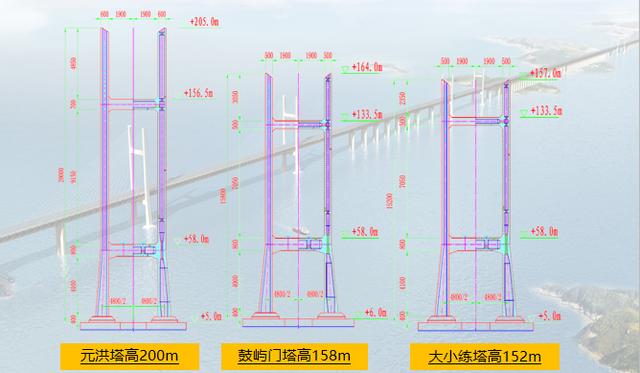

王总首先介绍了,主塔施工的总体方案 ]A%~bQ7

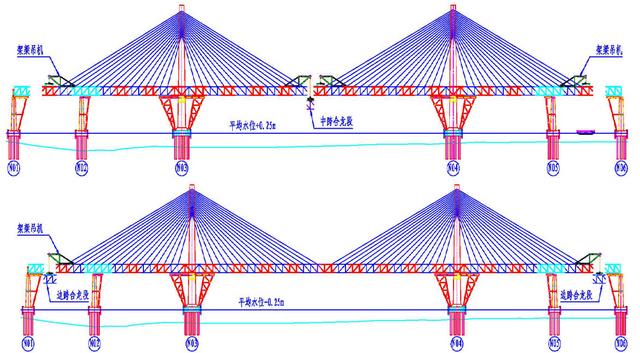

主塔施工总体方案 q7<=1r+

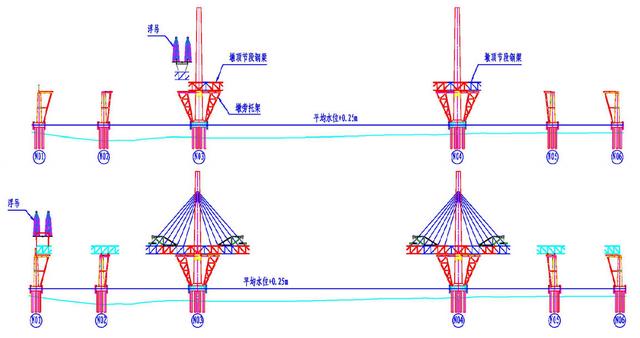

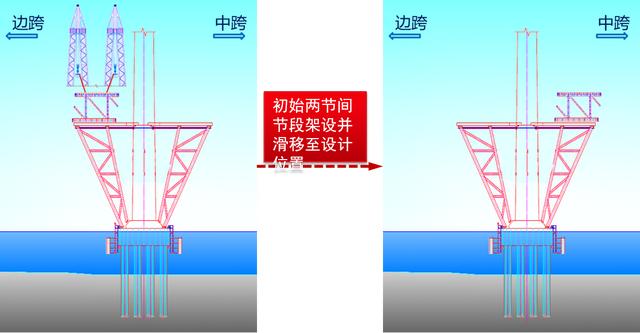

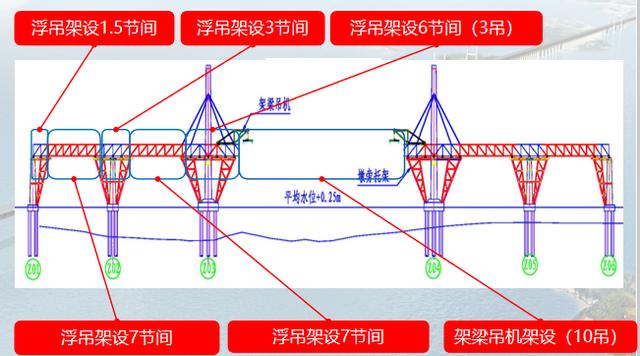

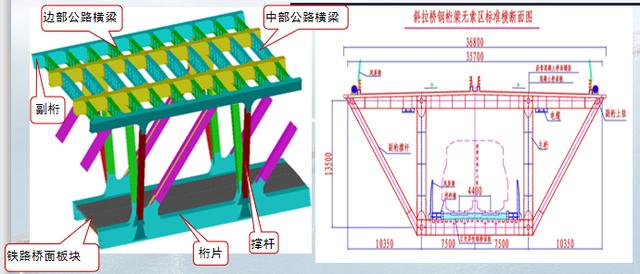

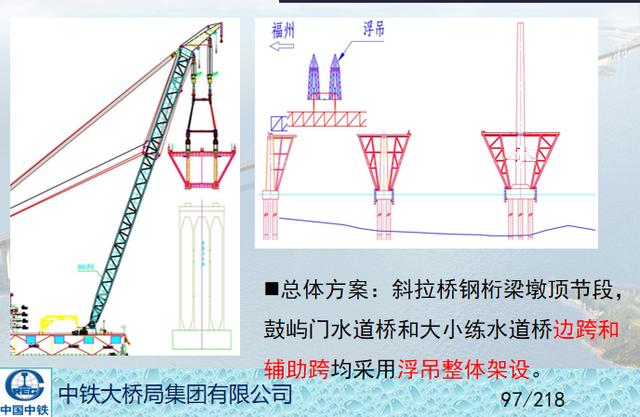

·三座航道桥6个主塔,均为钢筋混凝土H型主塔; D7=Irz!O\7 ·塔柱纵横向为线性变化截面。上、下横梁采用预应力混凝土箱型结构,跨径均为38m; '3?-o|v@D ·上塔柱拉索锚固采用钢锚梁结构,塔壁内设置低回缩钢绞线预应力体系。 zwk&3 k/1S7X[ h

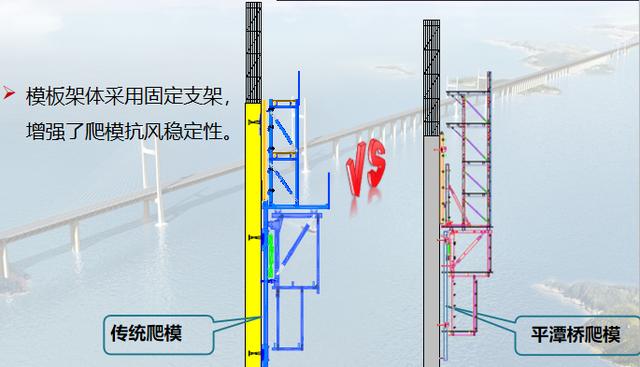

s_x

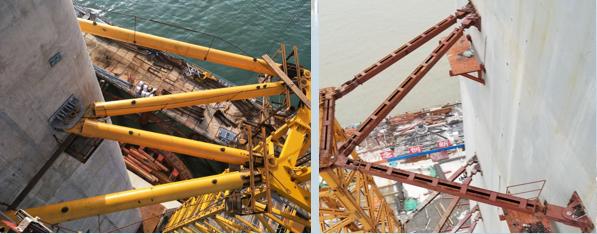

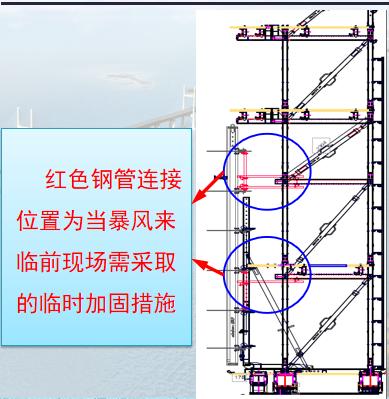

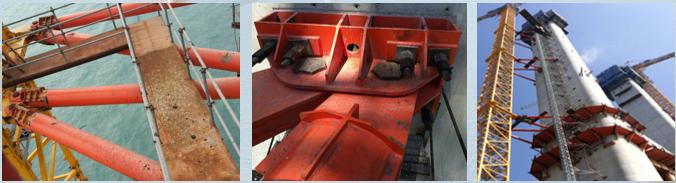

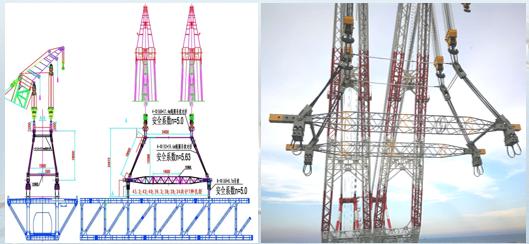

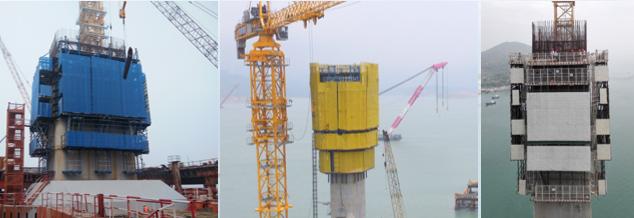

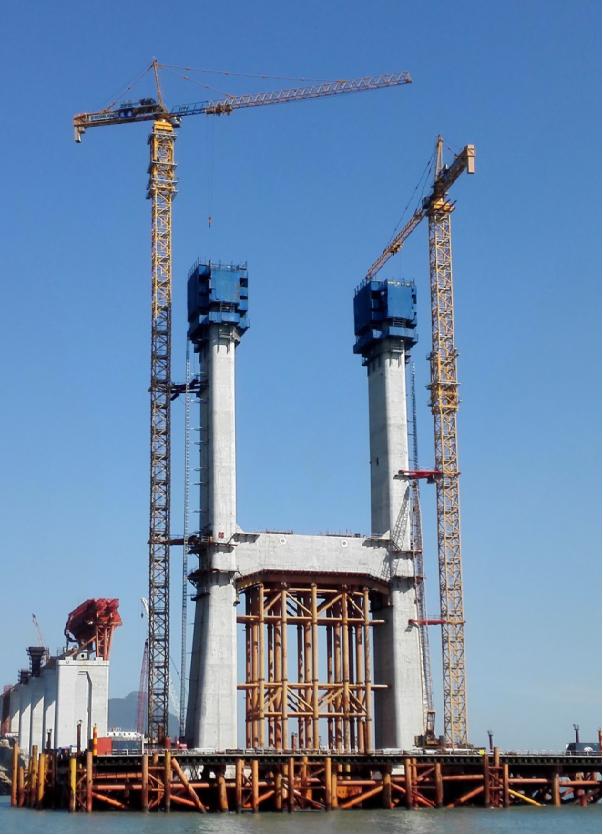

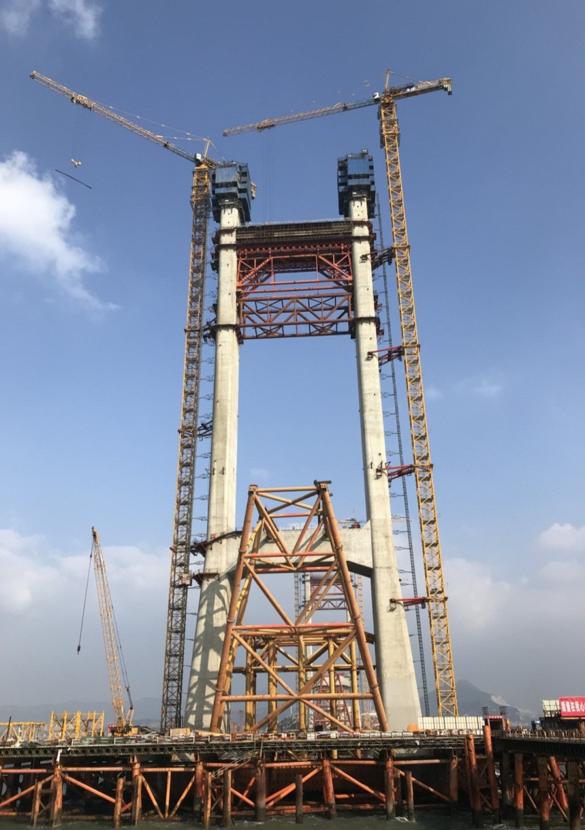

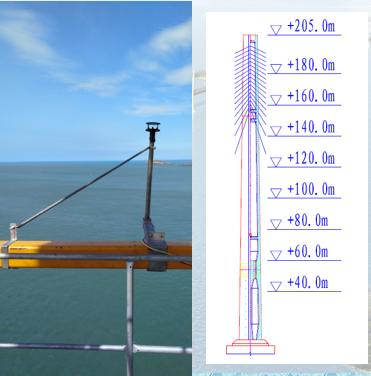

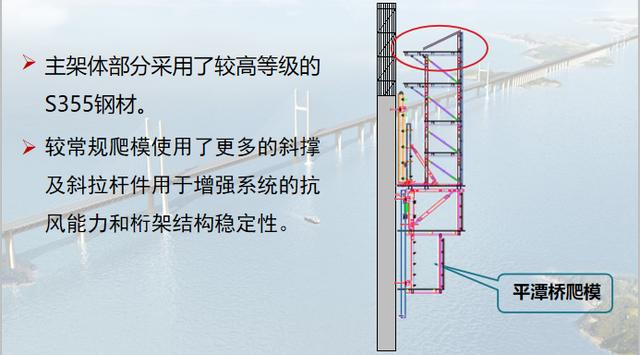

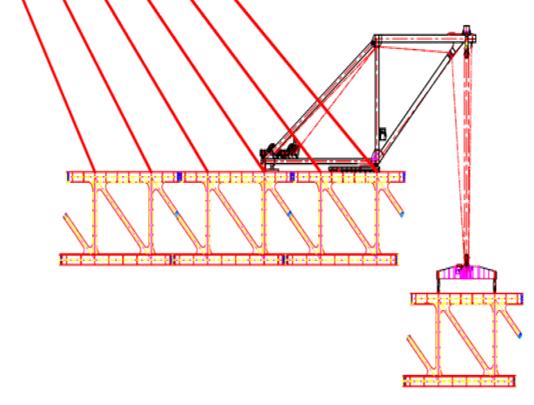

@6 ·主塔塔柱采用液压自动爬模施工,标准节段高6m; G|u)eW ·下横梁采用钢管支架施工,与塔柱采取异步施工; zI4d|P ·上横梁采用钢牛腿+支架施工,即非落地支架法,与塔柱采用异步施工。 wsB |5jrl| n;wViw 针对平潭桥多大风的施工环境,爬模采用带防风和抗风加强设计的自动液压爬模施工,可满足7级风爬升、8级风以下正常施工,抗14级台风的要求,且变传统4.5m分节为6m分节施工,有效提高施工效率,降低施工安全风险。 [:+f Y[4==
S_?sJwM TjHt:%7. 爬模施工,抗风标准 3!{Tw6A8( 拼装、爬升、拆除:≤7级风 8Oz9 UcG 正常工作状态: ≤8级风 2D/bMq 极限非工作状态:按14级强台风设防 6Ta+f3V 同时爬模增设了全封闭钢板防风网结构(孔隙率50%),有效改善作业环境,同时可减小大风对塔身混凝土养护的不利影响。 6q^\pJY%&7 & |
